Cotidiano

Após anos de paralisações, Rodoanel Norte avança para etapa final

O projeto, considerado uma das maiores obras de infraestrutura do país, mobiliza bilhões em investimentos e promete impacto direto na mobilidade urbana e no escoamento logístico da região metropolitana

Ana Clara Durazzo

Publicado em 18/08/2025 às 12:45

Compartilhe:

Compartilhe no WhatsApp Compartilhe no Facebook Compartilhe no Twitter Compartilhe por E-mail

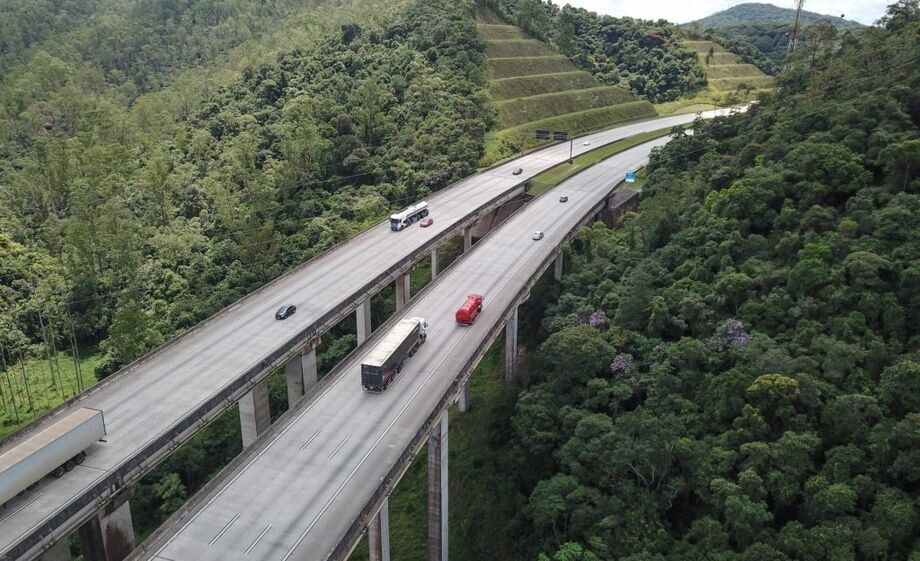

Com 44 quilômetros de extensão, o Trecho Norte vai ligar os setores Oeste e Leste do Rodoanel, passando por São Paulo, Guarulhos e Arujá / Divulgação/Governo de SP

Continua depois da publicidade

O Trecho Norte do Rodoanel Mário Covas, última etapa que falta para completar o anel rodoviário da Grande São Paulo, entrou em fase decisiva de obras e deve entregar sua primeira parte em 2025.

Faça parte do grupo do Diário no WhatsApp e Telegram.
Mantenha-se bem informado.

O projeto, considerado uma das maiores obras de infraestrutura do país, mobiliza bilhões em investimentos e promete impacto direto na mobilidade urbana e no escoamento logístico da região metropolitana.

Continua depois da publicidade

Leia Também

• Rodoanel será afetada por PEC que impossibilita pagamento de pedágio; entenda

• Obras do Rodoanel Norte, que ligará SP ao Porto de Santos, passam de 30% de conclusão

• Obra do trecho Norte do Rodoanel está com mil vagas de emprego abertas; saiba mais

A obra e seus números

Com 44 quilômetros de extensão, o Trecho Norte vai ligar os setores Oeste e Leste do Rodoanel, passando por São Paulo, Guarulhos e Arujá. A nova rota dará acesso direto às rodovias Presidente Dutra e Fernão Dias e garantirá ligação rápida com o Aeroporto Internacional de Guarulhos.

A complexidade do traçado, que cruza áreas urbanas densas e a Serra da Cantareira, exige a construção de 107 viadutos e pontes e sete túneis duplos, totalizando quase 7 km subterrâneos. No total, o empreendimento está orçado em R$ 3,4 bilhões.

Continua depois da publicidade

Investimento e concessão

O contrato de concessão, assinado em março de 2023, prevê que a concessionária Via Appia (Via SP Serra) invista R$ 2 bilhões na retomada das obras, além de R$ 324 milhões em projetos auxiliares. O governo do Estado participa com R$ 1,07 bilhão, reduzido após deságio de 23,1%.

Parte do investimento também é financiada por um crédito de R$ 1,35 bilhão do BNDES. A concessão é de 31 anos, período em que a empresa ficará responsável pela conclusão, manutenção e operação do trecho.

Andamento das obras

Depois de anos de paralisações e disputas judiciais, as obras foram retomadas em abril de 2024. Segundo o Departamento de Estradas de Rodagem (DER-SP), em junho o projeto já havia alcançado 51% de execução total.

Continua depois da publicidade

O trecho entre as rodovias Dutra e Fernão Dias está com 76% pronto e deve ser entregue no segundo semestre de 2025. Já a parte restante, até a Avenida Raimundo Pereira de Magalhães, está com cerca de 39% de avanço e previsão de entrega em 2026.

Cerca de 5 mil trabalhadores atuam hoje no canteiro, com expectativa de gerar até 10 mil empregos diretos e indiretos ao longo da obra.

Benefícios esperados

A Artesp estima que a conclusão do Trecho Norte retire 84 mil veículos da Marginal Tietê por dia, sendo 30 mil caminhões e 54 mil automóveis. Isso deve reduzir significativamente os congestionamentos, cortando o tempo de viagem entre Dutra e Castello Branco de 45 para 27 minutos, e entre Dutra e Bandeirantes em até 26 minutos.

Continua depois da publicidade

Além de desafogar o tráfego urbano, a obra é considerada estratégica para a logística nacional, ao facilitar o transporte de mercadorias no eixo Sudeste.

Desafios técnicos

Apesar dos avanços, os desafios são grandes. Auditorias técnicas apontaram falhas herdadas do período de paralisação, como desalinhamentos em viadutos e infiltrações em túneis, que precisam ser corrigidos. A geologia da Serra da Cantareira também impõe cuidados extras com contenções, escavações e drenagem, para evitar riscos de deslizamentos.

Expectativas

Com a entrega parcial prevista para 2025 e a conclusão total até setembro de 2026, o Trecho Norte fechará o ciclo de 177 km do Rodoanel, consolidando-se como uma das maiores obras rodoviárias da América Latina.

Continua depois da publicidade

Resta saber se, diante de um histórico de atrasos e paralisações, desta vez os prazos serão finalmente cumpridos.
